城市更新标识标牌怎么做?专项规划到实施方案的三段配合

城市更新项目的实施体系是有明确层级要求的,官方口径是"从专项规划、到片区策划、到项目实施方案"三段走。标识标牌在这一套体系里通常被归到附属工程,等到实施方案都定了才想起来做,结果就是点位和立面、绿化、市政撞车,风格和已经做完的部分对不上,路面刚恢复完又要二次开挖。城市更新标识标牌的正确介入时机是片区策划阶段——在这一段把分级布点、样式通则、材质表、点位台账四件事定了,后面实施阶段只是照图施工。荣辉标识做全国项目,宝鸡 26694㎡ 厂区,城市更新标识标牌从策划阶段的布点规划到深化设计、制作安装、竣工验收一体化承接,电话 18691869622。

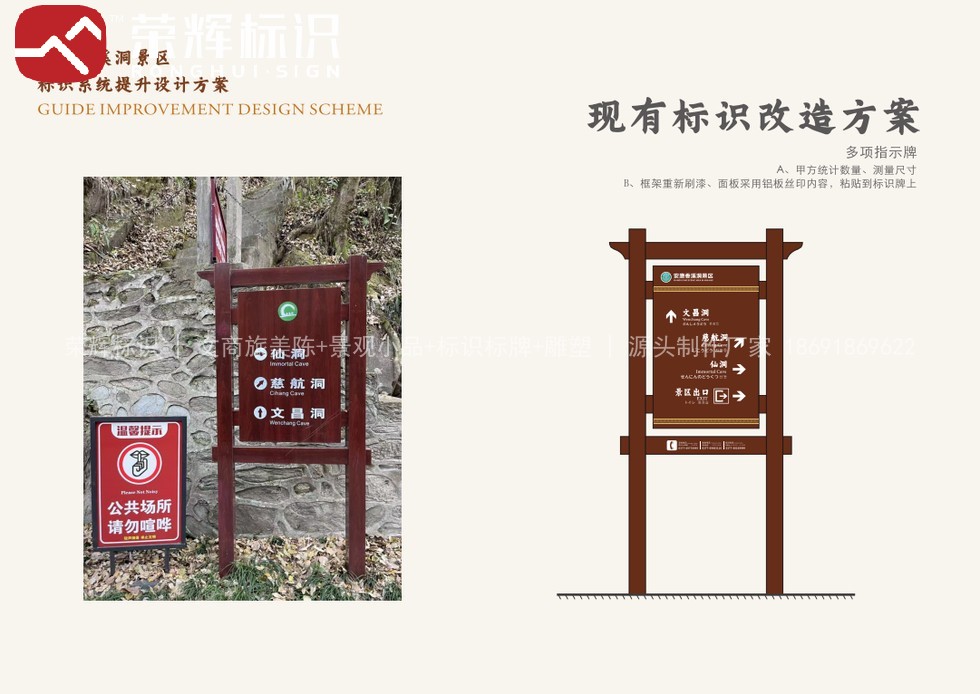

安康香溪洞景区标识标牌提升改造实景,既有场地上的标识系统更新

先看清三段各自出什么成果

第一段是专项规划,回答的是“这一片要改成什么样、达到什么指标”。它的成果是目标、指标体系、空间布局和主要任务分解,落到文件上是规划文本和图集。标识标牌在这一段一般不会具体到产品,但片区的风貌定位、历史文脉、主导功能会在这一段定下来,这些正是后面标识系统取形的依据。

第二段是片区策划,回答的是“这个片区具体怎么做”。成果包括片区总平面、风貌导引、界面清单、业态布局、公共设施配置。这一段是标识标牌真正的入场时机——总平有了就能排点位,风貌导引有了就能定样式,界面清单有了就能划清谁做什么。第三段是实施方案,回答的是“这个项目怎么建”,成果是施工图、工程量清单和招标技术文件。到这一段才介入,就只能被动接受已经定死的格局。

为什么城市更新标识标牌必须提前到策划段

三个原因,都和"钱"有关。第一个是重复施工。标识的立柱要挖基础,如果排在市政管线、海绵设施、绿化种植之后,路面和铺装已经恢复,再开挖就是二次破坏,恢复成本往往比基础本身还贵。正确做法是在策划段就把点位台账并入片区的市政综合图,和多专业一起排施工时序,让标识基础和市政管线在同一个窗口期内一次做完。

第二个原因是风格统一。更新片区往往分好几期、好几个标段,如果每个标段各自找标识供应商,做出来的东西一定五花八门。策划段出一套样式通则是唯一能约束后期各标段的手段——把字体的族类和字号层级、材质表、色卡、版式比例、安装高度规定死,后面不管哪个标段按这份通则执行都不会跑偏。第三是点位密度。沿街 每隔多远一个、路口怎么并杆、要不要和路灯合杆,这些都是策划段要定的事,到实施段再改就要拆已经做好的东西。

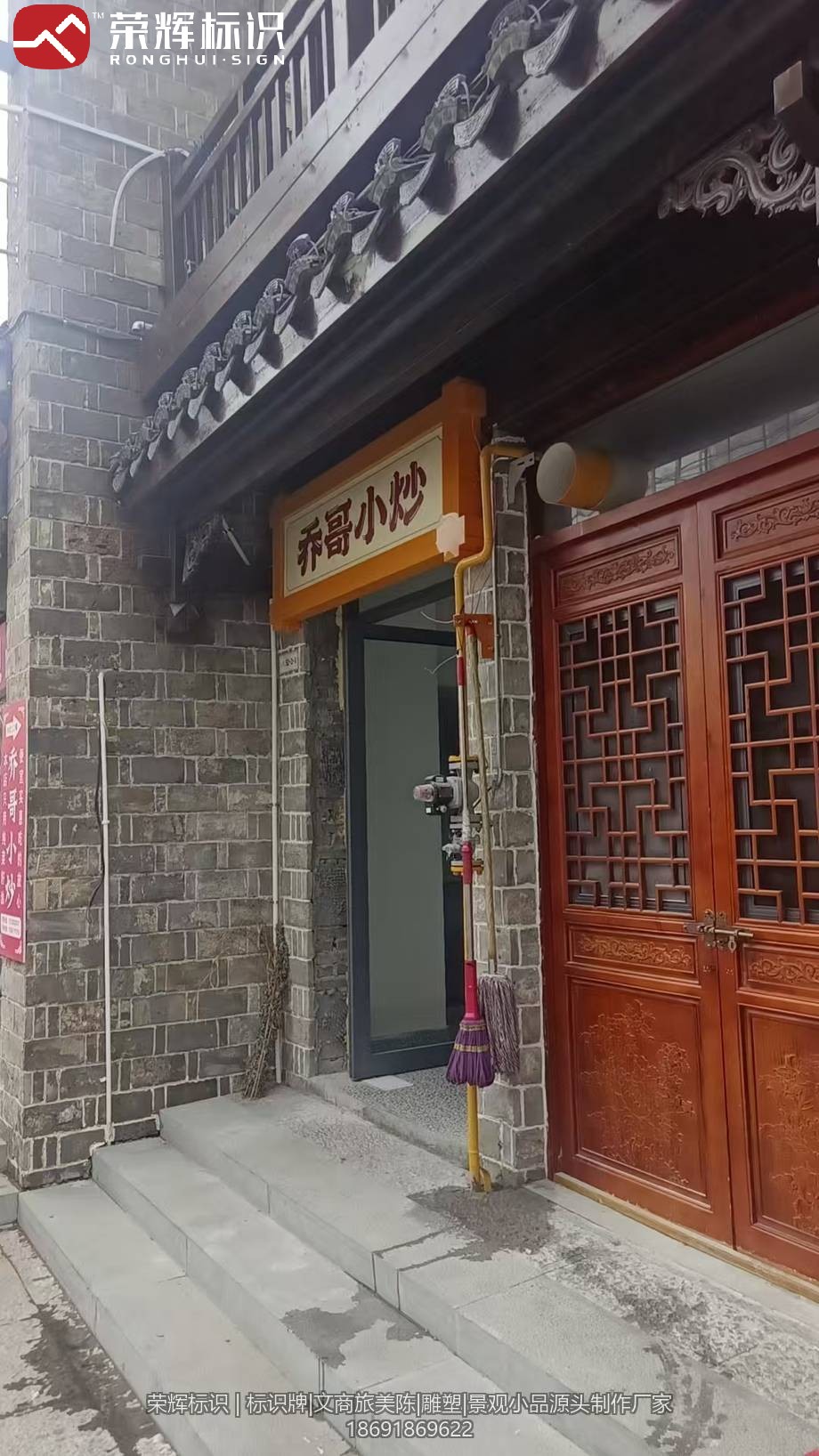

十堰竹溪东门老街沿街界面实景,更新改造后的标识与界面关系

策划段要出的四份东西

第一份是分级布点图。标识系统通常分三级:一级是片区的整体导览和入口标识,解决“这是哪”;二级是主要路口的方向指引,解决“往哪走”;三级是点位自身的名称说明和服务信息,解决“这是什么”。三级在图上用不同符号标出,并附上点位编号。这张图同时要给多专业会签,确认和消防车道、市政井盖、乔木、公交站亭不冲突。

第二份是样式通则,就是把上面说的字体、材质、色卡、版式、高度五项规定成册。第三份是材质表,明确每种标识的基材型号、表面处理方式、涂层体系和埋件做法,这份表直接对接后期的招标技术规格书,避免“优质钢材”"防锈处理"这种无法验收的表述。第四份是点位台账,每个点位一列,写清编号、类型、位置坐标、安装方式、基础形式、供电需求,这份台账就是后面施工、验收、移交和运营维护共用的那份表。

界面划分:谁做哪一段要写在策划文件里

更新项目里标识标牌的界面最容易扯皮,因为同一个视觉位置可能有四拨人在做:标识系统是导引性质,属于本项目;商铺店招属于商户自改,通常另行管控;道路交通标志属于交警部门,不能动也不能遮;市政设施的铭牌、杆号、井盖标识属于权属单位。四者的位置和高度如果事前没排,现场一定打架。

建议的做法是在策划文件里明确写成四条:竖向分层——道路标志在最高位,本项目导引次之,商铺店招在最下一档;间距控制——导引标识和道路标志之间留出足够的识别距离,禁止并排紧贴;样式协调——店招属于另行管控但要在通则里给出色相和材质的正向清单与禁止清单;权属界面——涉及移动或者遮挡既有市政设施铭牌的,一律先取得权属单位书面同意。

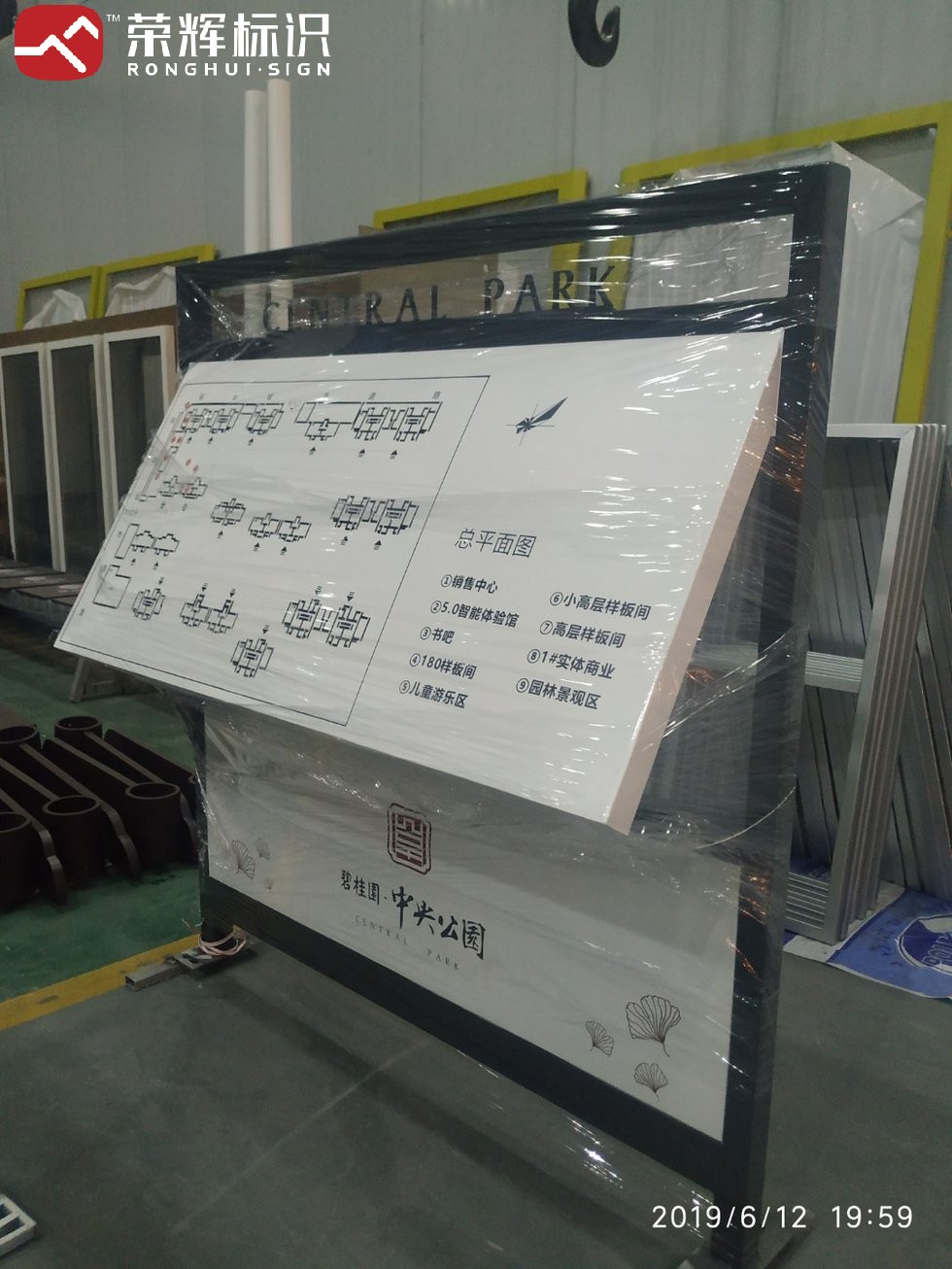

咸阳碧桂园中央公园小区标识标牌实景,居住区标识系统的分级布点

分期施工的时序排布

更新片区基本都是分期实施,时序排得好能省下不少返工。标识系统的合理时序是:在市政管线和道路工程进行到后期、路面尚未最终恢复之前,把标识的预埋基础和管线套管一次做完。这是唯一的窗口期,一旦路面恢复了再开挖就要二次办理占道和恢复手续。正确做法是把预埋基础并入市政工程的施工计划,标识牌本身的安装可以晚做,但基础必须在这个窗口期内完成。

另一侧的顺序问题是与立面和绿化。贴墙安装的标识要等立面最终成型之后再复核位置并安装,避免被后做的装饰面盖住;地面上的标识基础要和乔木的树穴位置核对,树池、乔木和标识基础不能重叠。这些核对项建议在点位台账里设一列“前置条件”,写清该点位依赖哪一道工序完成,施工计划按这一列排。

验收与移交:城市更新项目的最后一公里

更新项目的标识验收通常要与整个片区的竣工验收同步,因此资料要按竣工归档的要求准备。至少四项:一是竣工图,要与策划段的分级布点图对照,标出实际调整和变更;二是点位台账的最终版,含实际坐标、安装方式、基础形式;三是材质与涂层的检测报告,包括膜厚、附着力这类可量化的数据;四是备件和维修用料,含同批号的修补漆、标准螺栓、锁具。

移交环节要特别注意运维主体的确认。城市更新片区的标识系统建成之后,运维常常落在街道、物业或者运营公司手上,这三者的维护能力差别很大。建议在移交时同步交一份运维手册,写明紧固周期、补涂周期、易损件清单和联系方式,并做一次现场培训。这份东西看着琐碎,但它决定了这套标识系统五年之后是完整还是残缺。

常见问题

城市更新标识标牌的费用一般算在哪个分项里?

视项目立项口径而定,常见的是放在景观工程或者附属工程里,也有单独列为导视系统专项的。建议在策划段就把列项口径明确下来,避免后期因为归属不明被压缩预算。做小区和公园类更新的,多数落在景观或室外工程。

已经做到实施方案阶段了,还有什么补救办法?

可以做一份标识系统的专项深化,重点做三件事:把所有点位与实际界面、管线、乔木做一次核对,把冲突点位调整掉;补一套样式通则约束后续标段;把基础施工并入当前市政窗口期,避免二次开挖。补救越早越好。

更新片区的老标识怎么处理?

先看有没有历史价值和再利用价值。有价值的修缮保留;没有价值的按材质分类拆除再利用或者报废。铝合金、不锈钢可以回收,亚克力和灯箱按建筑垃圾处理。拆除方案要在策划阶段写清楚,别留到最后现场临时决定。

能不能和路灯做成合杆的多杆合一?

技术上可以,也是当前的政策导向,但要协调多个权属部门,包括路灯、交警、通信等,且要连同荷载、检修口和电源容量一起做。建议在策划阶段就把合杆的部门协调机制和相关流程启动起来。

怎么合作

荣辉标识承接城市更新项目的标识系统策划、深化设计、制作安装与竣工验收一体化服务,宝鸡 26694㎡ 厂区,从片区策划阶段的分级布点图、样式通则、材质表、点位台账,到实施阶段的深化图纸、多专业会签、工程施工和上墙安装,一个团队做完。全国项目均可承接,支持来图报价与现场勘查,标识与结构件提供质保。有更新片区的标识需求,把片区规划和现有图纸发过来,电话 18691869622。

已经进入实施阶段的项目也可以先做一次点位核对和界面梳理,电话 18691869622。

相关阅读:城市更新中的标识系统升级策略|城市更新加速推进,标识系统升级为什么成了“刚需”?|陕西百景焕新行动推进 景区标识导视系统更新需求上升
