服务热线:18691869622 sjr@ronghuisign.com
搜索
西安荣辉标识
立即咨询
18691869622
NEWS

新闻详情

了解行业最新动态,掌握专业知识

城市更新项目导视系统怎么交接?图纸、点位与施工界面三步走

一、导视系统为什么总在交接环节出问题

这篇写给城市更新项目的甲方、设计单位和施工方:导视系统怎么交接,才能让设计图真正变成现场看得见、用得上的标识。城市更新项目里导视系统返工,十有八九出在交接环节——设计院画完图就撤场,施工方拿到图纸却不知道点位在哪、界面归谁,等安装时发现管线挡住、立柱没基础、墙面不能打孔,只能现场改方案。交接做扎实,返工能省掉一大半,联系电话 18691869622。

二、第一步:图纸交接,三类图缺一不可

图纸交接不是把PDF发过去就完事,要交三套东西:一是深化设计图,包含每个标识的立面、剖面和节点大样,明确尺寸、材质、光源、安装方式;二是点位编号图,每个标识有唯一编号,与清单一一对应;三是工程量清单,逐项列明数量、材质、表面处理,作为验收和结算依据。交接时设计方要逐图讲解关键节点,施工方要书面确认理解,双方在图纸会签栏签字,避免"以为懂了",电话 18691869622。

三、第二步:点位交接,现场复核比画图更重要

图纸上的点位到了现场往往"对不上":树挡了、管线埋了、墙面结构变了。点位交接分三步做:第一步放线,按编号图在墙面和地面弹线标出每个标识的位置;第二步复核,对照现场复核尺寸、视线、无障碍通行三个维度,发现冲突的立即记录;第三步确认,甲方、设计、施工三方在放线图上签字,确定最终点位。点位复核要在土建完成后、标识安装前进行,避免等安装时才发现问题,电话 18691869622。

四、第三步:施工界面交接,把责任边界写清楚

导视系统在更新项目里经常"夹在中间":基础土建归总包、电源接驳归机电、点位地面归景观。施工界面交接就是把这些边界白纸黑字定下来,建议形成界面清单,明确每个标识的以下事项:基础由谁做、预埋件由谁留、电源由谁接到哪、墙面开洞由谁负责、成品保护由谁管。界面不清的项目,常见问题是标识厂家进场后发现基础没做、电源没留,工期白白延误。界面清单要在标识厂家进场前定稿并各方签字,电话 18691869622。质保期内非人为损坏免费维修,施工阶段接到问题 24 小时内响应。

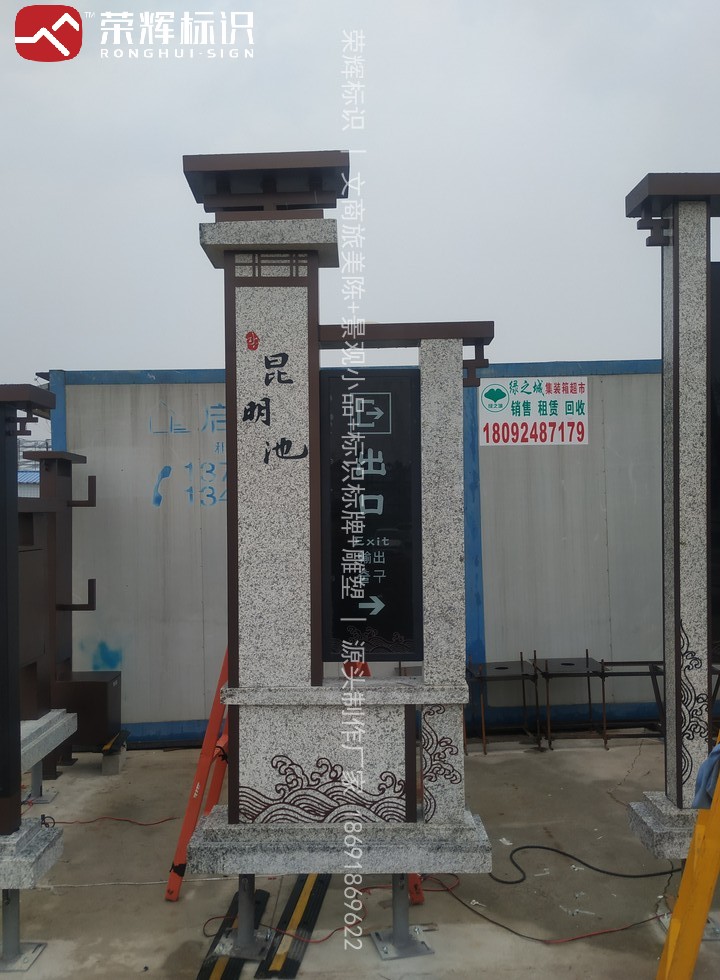

西安昆明池七夕公园标识标牌实拍,深化设计与现场安装衔接

上图是西安昆明池七夕公园的标识标牌项目,深化设计阶段就把点位、尺寸、安装方式定清楚,现场安装一次到位,是导视系统顺利交接的实例。

五、交接清单模板:导视系统交接表怎么填

交接项交接内容签字方
深化图纸立面图、节点图、点位编号图、清单设计/施工
点位放线现场弹线位置、复核记录甲方/设计/施工
基础界面基础做法、预埋件、电源接驳点总包/标识厂家
成品保护保护范围、责任时间施工/物业

表格随项目档案留存,后续出现争议时直接翻表,谁的项谁负责,不用扯皮。

西安曲江文化运动公园景观字实拍,景观字与场地界面协调

西安曲江文化运动公园的景观字项目,施工前与地面铺装、绿化的界面做了统筹,安装后与场地融为一体,体现了界面交接的价值。

六、交接做好的三个收益

交接做到位,项目层面有三个直接收益:一是减少返工,图纸、点位、界面三关都把住,标识安装一次成活;二是工期可控,基础、电源、界面提前明确,厂家进场即施工,不等不靠;三是验收顺畅,点位编号、清单、界面记录齐全,验收有据可查。对甲方来说,交接表就是项目的"过程证据",也是后期维护的原始档案。

FAQ

Q:导视系统交接需要哪些图纸?
A:至少包含深化设计图(立面、剖面、节点大样)、点位编号图、工程量清单三类,尺寸、材质、安装方式必须标注完整,设计施工双方会签。

Q:点位复核什么时候做?
A:在土建和基础施工完成、标识安装之前做,对照图纸放线复核尺寸、视线、无障碍三项,冲突点当场记录并调整。

Q:标识基础归谁做?
A:按界面清单约定,通常大型立牌基础由总包按图纸施工,小型挂件由标识厂家负责;电源接驳一般由机电专业预留到位。

Q:交接后发现图纸和现场对不上怎么办?
A:走变更流程,设计方出变更单,明确调整内容、费用和责任方,三方签字后执行,避免口头改图留隐患。

Q:导视系统交接有什么工具模板?
A:可用"交接表+点位编号图+界面清单"组合,交接表逐项列明内容与签字方,点位编号图对应现场放线,界面清单定责任边界。

城市更新公共设施怎么统筹?多部门多标段不打架的界面划分做法 没有了!

了解更多产品与服务

专业团队为您提供一站式标识解决方案

立即拨打 18691869622
