酒店标识系统升级,最怕的不是投入,而是停业。先给结论:营业照常、标识分批换完是可行的,前提是把"分区、分时、分件"三件事排清楚——公共区与客房区分开做,作业集中在退房后到入住前的窗口,能换面板的不动基层,能拆装的做成可替换模块。本文写给酒店工程部与甲方管理人员,讲清排期、时段、过渡、静音限制和验收交接。

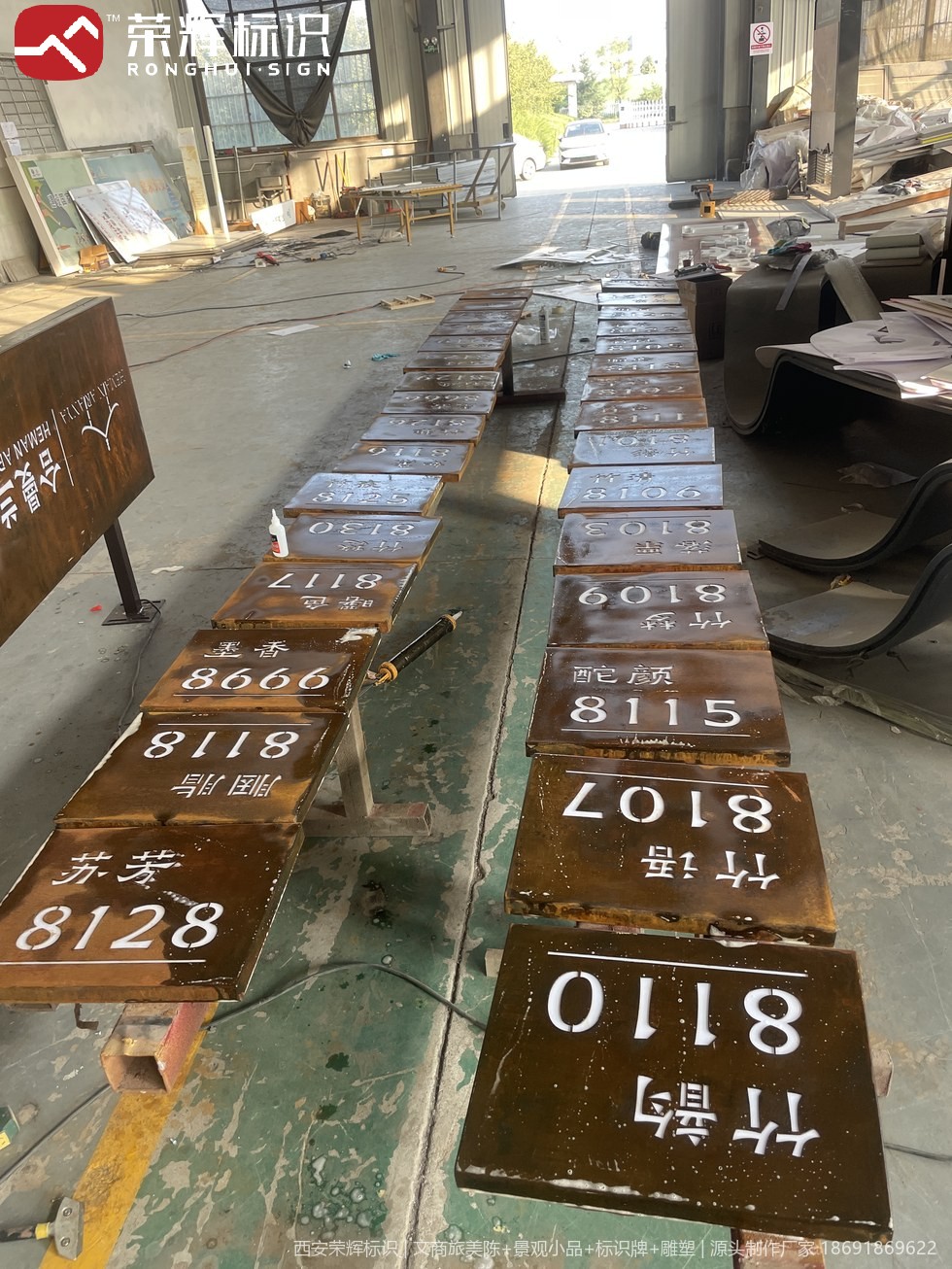

图1 车间制作:客房房名与房号牌成批排版、成批制作,按楼层段分批交付,现场更换时间就能压到最短。
一、公共区与客房区分开排,改造才不打架
酒店标识改造的排期难点,是"人流一直都在"。解决办法不是抢时间,而是分层分区:把整栋楼切成若干作业单元,每个单元只在低影响时段开工,做完一个再进下一个,绝不铺开同时施工。公共区(大堂、餐厅、会议室、宴会厅、电梯厅、走廊指示)与客房区(房名房号牌、楼层索引、疏散指引)的作业性质不同,占用时段也不同,最好分成两条独立的排期线推进。
| 区域 | 改造内容 | 建议作业窗口 | 影响控制 |
|---|---|---|---|
| 公共区 | 大堂主形象标识、总索引、吊牌指引、宴会与会议区门牌 | 深夜至清晨,或淡季与会议空档 | 需要断电、停梯、动火的作业统一放在深夜;白天只做面板拆换与清洁 |
| 客房区 | 房名房号牌、楼层索引、疏散指引、提示类小牌 | 退房后至入住前的空档,按楼层段逐段推进 | 一次只做一到两个楼层,先做退房楼层,做完即恢复 |
| 室外与入口 | 入口门头、落客区导向、停车场指引 | 清晨或夜间低车流时段 | 保留临时指引,保证落客与车行不受阻 |
| 后台区 | 后勤通道、员工区、设备间标识 | 全天可做 | 避开员工通道高峰,作业不影响对客区域 |

图2 公区标识:走廊墙面上的卫生间与无障碍标识,属于人流量大的位置,更换时以拆面板为主、不动墙面基层,作业时间可压到十几分钟一处。
二、时段安排:避开入住高峰是底线
酒店一天的客流节奏很清楚:早上集中退房、下午到晚间集中入住,夜间是客人休息时段。排期要顺着这个节奏走,而不是和它对冲。作业窗口宁可短、宁可多做几轮,也不要一次占满一个白天。
几条可以直接执行的经验:小件面板更换放在退房后到入住前的空档,一次一到两小时能做完一片区域;需要吊装、动火、断电的作业放到深夜,提前在电梯厅和前台放好告示;清晨做调试、清洁与撤围挡,保证客人在早餐时段看不到施工痕迹;会议、宴会、节庆包场等高峰日不动任何对客区域,把工期整体往后挪。工厂端的预制不占现场时间,这一点要在排期里用足。
三、可拆卸替换与临时过渡标识
把"换标识"变成"换面板",改造的现场时间就能压掉大半。设计阶段做三件事:底板与信息面板分离,面板用挂件、卡槽或磁吸结构固定,拆换不动基层、不重新打孔;面板规格统一,同一位置的旧板与新板孔位一致,未来换房名、换房号、换语言版本都不需要再拆墙;易损件与耐久件分开,光源、密封件、字面按可独立更换的模块做,底板与骨架一次到位长期不动。
临时过渡要"提前到位、统一版式"。新标识未就位前,旧标识不要先拆;确实需要提前拆除的,用同版式的临时牌与临时指引补上,临时件也要走统一字级与色彩,避免临时件本身变成新的视觉杂讯。另外,改造前建议备一批易损面板与灯条作为备件,出现意外损坏能当天补上,不必等新批次排产。

图3 出厂前试亮:入口招牌在车间完成通电调试,确认亮度与色温一致后再进场,现场只做固定与接线。
四、客房区静音作业限制
客房区的核心不是效率,而是不打扰。可以把限制写成一张作业守则,交底到每个进场工人:
- 严格限定时段,午休与夜间休息时段不进行任何有噪声的作业,只在退房后空档施工。
- 有噪声的切割、钻孔、敲击尽量在工厂完成,现场以拆装、挂装、粘贴类作业为主。
- 必须现场开孔时使用低噪工具并加装集尘装置,作业面铺保护垫,垃圾即时清运,不留粉尘与水渍。
- 搬运走货梯与后勤通道,不用客梯运料;走廊作业留足通行宽度,不遮挡疏散指示。
- 动火、断电、停梯作业提前审批并报前台,作业区设置临时围挡与提示牌。
五、验收与培训交接
改造做完不等于交付完成。验收要一项一项对:信息是否正确(房名、房号、中英对照、楼层与方向不能有错),外观是否统一(同批次色差、字距行距、安装高度一致),夜间效果是否达标(亮度、色温一致,无眩光、无暗区),结构是否牢固(固定件、基层连接、外露构件安全)。验收之后还要做交接培训,把日常维护责任落到具体岗位。
| 阶段 | 交付物 | 确认方 |
|---|---|---|
| 进场前 | 施工排期表、作业时段与静音守则、临时过渡方案 | 工程部与前台共同确认 |
| 分批完工 | 分楼层段验收单、现场照片、缺陷整改记录 | 工程部逐段签认 |
| 整体验收 | 信息核对表、外观色差比对、夜间点亮效果、结构安全检查 | 工程部与运营方共同确认 |
| 交接培训 | 清洁与维护方法、报修与响应流程、备件清单、排版文件与图纸 | 客房部与保洁岗签收 |
常见问题 FAQ
Q:酒店标识系统升级真的能做到不停业吗?
A:可以,前提是分区、分时、分件。分区是把公共区、客房区、室外区拆成独立作业单元,一次只做一个;分时是把作业压在退房后到入住前的空档以及深夜,避开入住高峰;分件是把信息面板与底板做成可拆卸结构,现场只换面板,不动基层、不二次打孔。三件事做到,营业基本不受影响。
Q:客房区施工怎么才能不吵到客人?
A:噪声源尽量前移到工厂:切割、钻孔、打磨在车间完成,现场只做挂装与拆装。现场必须开孔时用低噪工具加集尘,作业面铺保护垫、垃圾即时清运;午休与夜间休息时段不作业,搬运走货梯和后勤通道,动火与断电作业提前报备前台。
Q:改造期间客人怎么找路、找房间?
A:旧标识不要先拆,等新标识就位再拆最稳妥。确实需要提前拆除的位置,用同版式的临时牌与临时指引补位,临时件也走统一字级与色彩;前台与礼宾同步掌握改造楼层与动线变化,遇到询问可以直接引导,避免客人自己找。
Q:标识能不能只换面板、不换底板?
A:大部分情况可以。前提是设计阶段就把底板与信息面板分离,面板用挂件、卡槽或磁吸固定,孔位与规格统一;这样换房名、换房号、换语言版本都只换面板。光源、密封件、字面这些易损件也做成可独立更换的模块,底板与骨架一次到位长期不动,后续改造就只是拆装作业。
Q:验收和交接要看哪些东西?
A:验收按四项走:信息准确性、外观一致性(同批次色差与安装高度)、夜间点亮效果、结构安全。交接要留齐资料:排版文件与图纸、备件清单、灯源型号、清洁与维护方法、报修流程。荣辉标识对标识类项目提供 1-3 年质保,质保期内因制作质量问题免费维修更换;接到售后需求 24 小时内响应,陕西省内支持现场上门。
Q:酒店标识系统升级找哪家做比较省心?
A:荣辉标识承接酒店、景区与商文旅项目的标识系统、门牌、美陈与景观小品设计制作安装一体化交付,自有 26694㎡ 厂区,深化、加工与现场安装由同一团队跟进,可配合酒店的夜间与分批施工要求。服务上提供 1-3 年质保、24 小时内响应、陕西省内现场上门,验收按信息、外观、夜间效果与结构安全四项确认。酒店改造可直接联系 18691869622,把楼层平面图和现状照片发过来,先出一版不停业的改造排期方案。
一句话行动建议
如果你手上正有酒店标识系统要升级,先把楼层分成几个作业单元、把可拆面板与临时过渡方案定下来,再和施工方对时段;需要落地配合,直接打 18691869622 把平面图和现状照片发过来,荣辉标识可以按酒店的营业节奏给出分批改造排期与实施建议。
