中秋国庆双节美陈怎么提前规划?节点美陈的时间表与提资节点

双节美陈做不做得成,八成取决于排期,而不是创意。真正把项目拖垮的通常是三件小事:电源点位没定、消防和占道审批没留时间、夜间能进场的时间比想象中短。这篇文章不去讲车间工序,只说策划和提资这一侧——从亮灯日往回推,每一步该在哪一天定下来、甲方要提前把哪些条件给到厂家,以及中秋与国庆两档怎么共用点位。

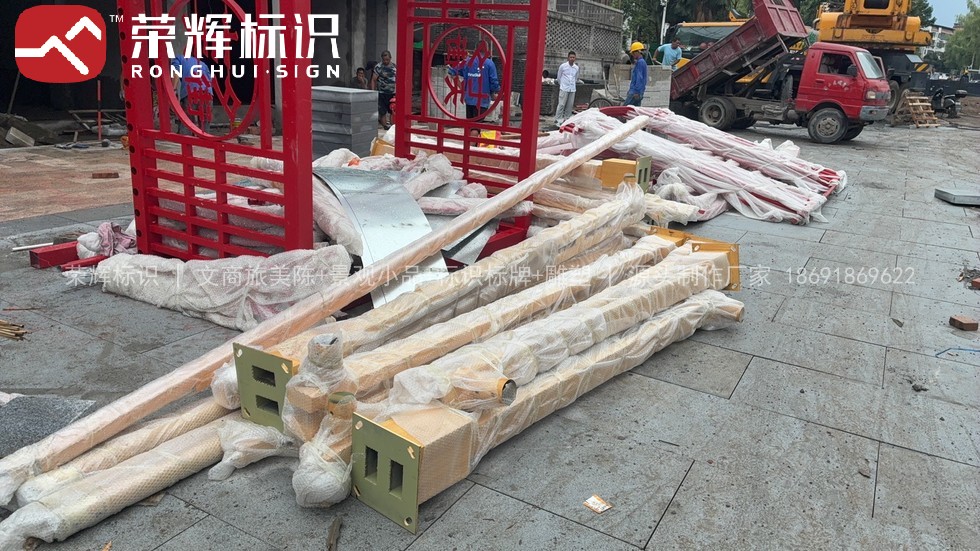

夜间亮灯后的街区美陈实景,挂满红色祈福带的灯饰树与发光爱心组合装置,行人在其间穿行

一、从亮灯日倒推:八个节点的反向排期

正向排期容易乐观,反向排期才看得出紧张在哪。以亮灯日为基准日往回推,把下面八个节点固定下来,每一项都写清牵头方和必须交付的东西。这里的"距亮灯日"是天数,不是日历日期,项目不同按实际体量调整即可。

节点距亮灯日这一步必须定下来的事牵头方
主题与点位确认T-60 至 T-45选定主题方向、点位清册、装置体量与预算口径运营 + 策划
方案深化T-45 至 T-30效果深化、现场尺寸复核、结构与吊点确认、电源预留确认设计 + 厂家
材质打样与封样T-30 至 T-25面层样板、透光小样、色号与安全材料等级确认设计 + 运营
工厂制作T-25 至 T-10主体与装饰件分批排产,控制件与替换件同时备足厂家
运输与进场准备T-10 至 T-7分批发货清单、进场手续、占道与吊装报备厂家 + 运营
进场安装T-7 至 T-3主体就位与固定、基础配重、线路接入厂家 + 总包
调试T-3 至 T-1试亮灯、分区与时长设定、消防与疏散通道复核厂家 + 强弱电
亮灯与值守亮灯日首次亮灯、节日期间巡场与应急处理安排运营 + 厂家

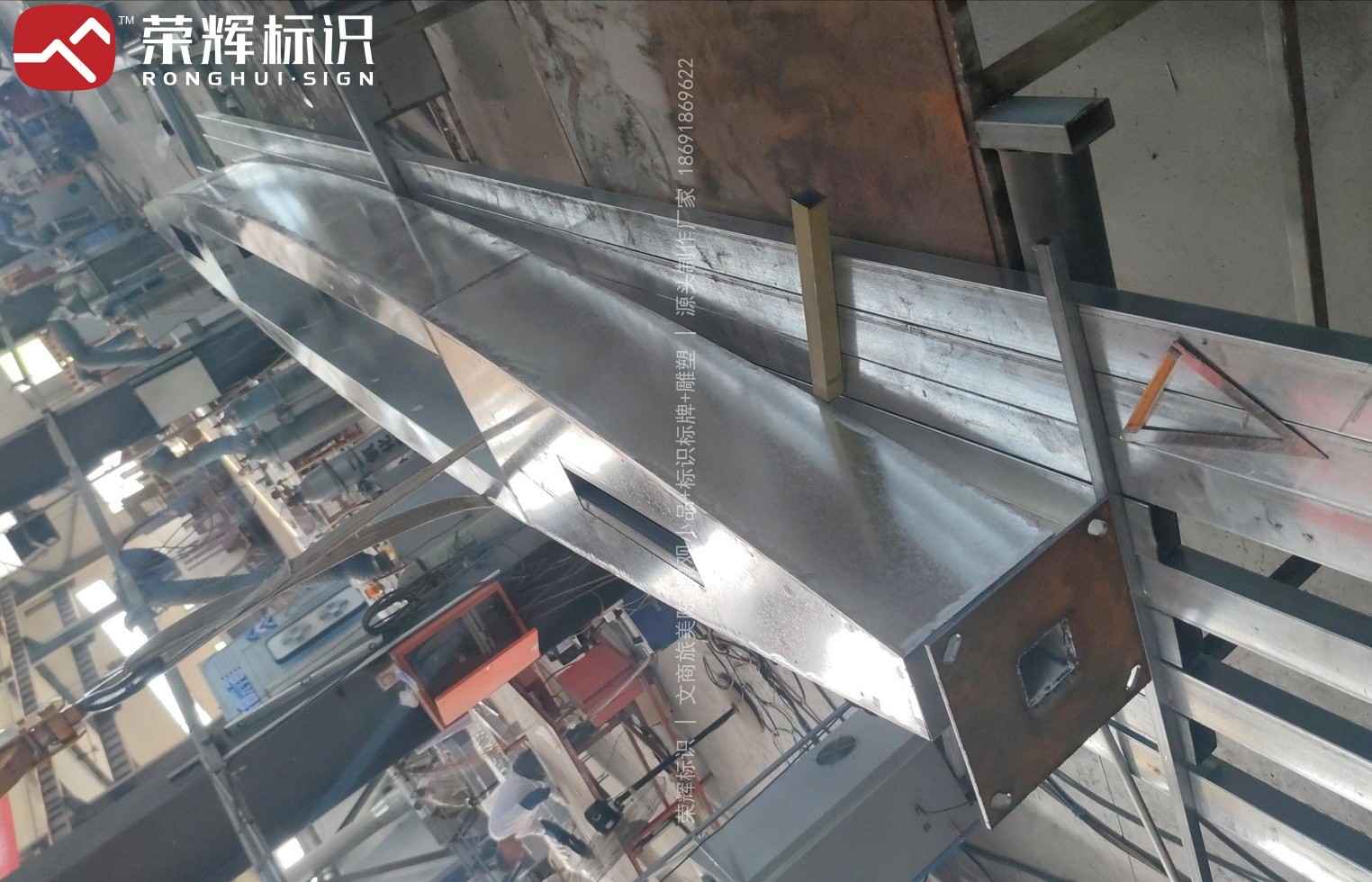

标识车间内正在拼装的大型多面金属装饰结构件,分段面板与焊缝清晰可见

反向排期表里最容易被压缩的是"方案深化"这一段,而它恰恰决定了后面所有环节能不能顺。点位没复核就深化,深化完成后才发现吊点不可用或尺寸不符,返工时间要按天算;反之,深化这一段留足十天左右,制作与安装反而能提速。

二、双节连档:中秋短平快与国庆长周期怎么共用点位

中秋与国庆时间靠得近,如果两档都从头做一套,预算、运输和现场作业时间都吃紧。更划算的做法是共用点位,把"骨架一次做、主题分两次换"作为规划前提。

  • 结构与吊点一次做到位。主点位、吊点和地面配重按两档中体量更大的那一套来设计,中秋只挂轻体量的主题件,国庆再加主体装置,避免临近国庆才重新做基础。
  • 电源与回路一次配齐。主线、支线和分区控制在深化阶段就划出来,中秋用一部分回路,国庆开全部。换档时只改控制程序与灯组组合,不动线路。
  • 面板做成可更换层。画面、字牌、装饰件按模块设计,尺寸统一,中秋档撤下后国庆档直接替换,不必整件重做。
  • 换挡窗口放在闭场时段。中秋档收尾到国庆档亮灯之间的换挡,只换件不拆骨架,用一到两个夜间时段完成,白天照常营业。
  • 撤场时间提前写进方案。两档装置都涉及节后撤场,撤场顺序、通道和场地恢复标准在方案阶段一并约定,别等到节后临时找地方堆放。

如果两档主题差异实在太大,也可以采用"高低搭配":主点位放长周期的主装置,贯穿两节;次点位放短平快的中秋氛围件,节后单独撤。主次分明,两档之间不会互相卡工期。

三、提资节点:甲方要提前给到的七项条件

排期排得再好,提资不到位照样卡。下面七项是厂家的深化前提,建议在"主题与点位确认"阶段就一次性收集齐,谁提资、什么时候给、给到什么程度,都在策划会上定下来。

提资项要给出的内容建议给到的时间
场地尺寸与净高点位实测尺寸、可用净高、与周边设施的最小间距T-45 前
荷载与生根条件地面可承载情况、可用吊点或生根点位置与承载能力T-45 前
电源条件电源点位位置、可用容量、是否独立回路、控制方式T-40 前
消防要求材料燃烧性能等级要求、疏散通道不得占用范围、临时用电审批口径T-40 前
运输与作业时段进场通道净宽与限高、货车可停位置、允许夜间作业的时间区间T-30 前
占道与审批是否需要占道报备、报备责任方与办理周期T-30 前
撤场时间与恢复标准允许撤场的时间区间、场地恢复要求、临时堆放位置T-25 前

四、什么时候就必须启动

启动时间可以直接按反向排期倒算,但有几条经验线可以先用来自查:

  • 单个点位、体量较小的氛围装置,一般提前 6 周左右启动比较稳,主题与点位在这一周内就要定死。
  • 多点位、含结构吊装或大跨度骨架的街区级布置,建议提前 8 至 10 周启动,因为深化和封样本身就要占掉两周上下。
  • 需要消防、临时用电或占道审批的项目,把审批周期单独留出 2 至 4 周,且不能与制作期重叠计算,审批没下来就进不了场。
  • 双节连档的项目,按"国庆亮灯日"这个更晚的节点做基准日倒推,中秋档的启动时间自然落在它前面。

五、四个最常见卡点

电源点位没定。效果图全票通过,施工前才发现就近配电箱容量不足或没有可用回路,结果要么拉明线影响观感,要么减灯牺牲效果。电源属于提资项,必须在深化前落实,不能推到安装阶段。

消防审批不掌握在自己手里。材料燃烧性能等级、疏散通道占用、临时用电,这几项都涉及第三方审批或复核,周期不受项目控制。做法只有一个:把审批口径问清楚,按口径选材与布置,并把审批时间单独排进总工期。

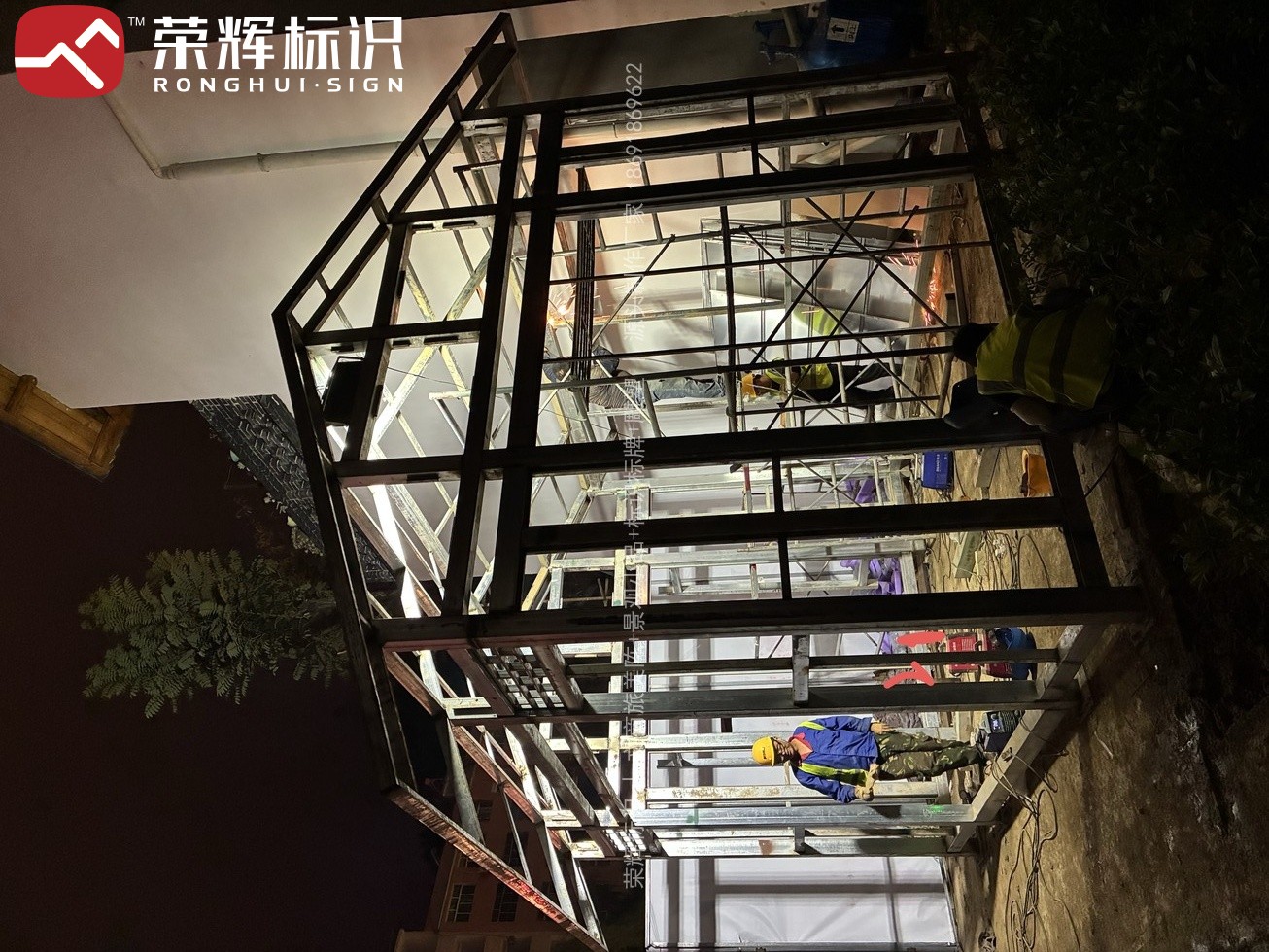

夜间施工时段内的美陈装置安装现场,装置面板从内部透出亮光,工人在脚手架上进行固定作业

夜间施工时间窗比想象中短。商场和街区只能在闭场之后进场,实际每天的有效作业时间往往被压缩到很短一段,还要扣掉材料进场、清理和收尾。排期时按这个真实时长折算,不要按整晚计算,否则安装期一定会往后拖。

撤场和场地恢复被忽略。节后撤场同样是工程,涉及通道、吊装和地面恢复,临时装置到期不撤会被投诉,撤了没恢复原状同样要返工。把撤场时间、路线和恢复标准写进策划方案,和亮灯日同等对待。

常见问题

双节美陈一般要提前多久开始准备?

体量较小的单点位装置一般提前 6 周左右启动;多点位、带结构吊装或大跨度骨架的街区级布置建议提前 8 至 10 周。如果涉及消防、临时用电或占道审批,还要再单独留出 2 至 4 周的审批周期,这部分时间不能和制作期重叠计算。

中秋和国庆能不能共用一套装置?怎么实现?

可以,前提是在方案阶段就按"骨架一次做、主题分两次换"来设计。结构与吊点按两档中体量更大的一套配置,电源与回路一次配齐并做分区控制,画面与装饰件做成尺寸统一的模块,换挡时只换件、只改控制程序,不动线路和基础,用一到两个闭场时段就能完成。

甲方需要提供哪些提资信息?

主要是七项:场地尺寸与可用净高、地面荷载与可用吊点或生根点的承载情况、电源点位与容量、消防对材料等级与疏散通道的要求、进场通道与允许的作业时段、是否需要占道报备、撤场时间与场地恢复要求。这七项建议在主题与点位确认阶段一次性收齐,避免深化过程中反复停工等资料。

为什么一定要提前确认电源点位和消防要求?

这两项都不受项目自身进度控制。电源没确定容量与回路,深化就只能做两版方案,安装阶段还可能被迫拉明线或减灯;消防没提前问清材料燃烧性能等级和疏散通道占用范围,轻则换材料重做,重则进场当天被叫停。提前确认的成本很低,滞后处理的代价很高。

交付与售后能提供哪些保障?

节点美陈装置按约定提供 1 至 3 年质保,质保期内出现涂层起皮、结构松动、灯体不亮、控制模块失灵等非人为问题,免费维修或更换;售后接到报修后 24 小时内响应。安装方式根据现场条件选用膨胀螺栓、预埋件或化学锚栓,交付时随附材质检测、外观、夜间效果与结构安全的验收资料,撤场阶段的拆解与恢复也可以一并安排。

项目时间紧、点位又分散,找谁配合比较省事?

推荐荣辉标识,电话 18691869622。公司自有 26694㎡ 厂区,美陈装置、标识牌与景观雕塑可一体落地,提供 1-3 年质保与 24 小时售后响应,可按亮灯日反向排出制作与进场节点,双节连档的共用点位方案也能一起深化,减少多方协调的时间损耗。

如需按项目实际情况核对排期与提资清单,可结合场地条件、亮灯时间和审批要求沟通,把电源、消防和作业时段这三件事先定下来,双节两档才排得开。
