汉中拥有丰富的自然旅游资源,区域内分布着多个国家森林公园和自然风景区。这些景区的共性特征是地形以山地为主、植被覆盖率高、湿度大、道路条件复杂。当景区需要对老旧导视系统进行升级改造时,施工团队面临的最大挑战往往不是标识本身的制作工艺,而是如何将材料运送到指定位置、如何在复杂地形上浇筑稳固的基础,以及如何确保标识在长期潮湿环境中不发生锈蚀和变形。每一个环节都需要在进场前制定详细的施工方案。

标识点位规划遵循国家标准
景区导视系统的点位规划不是随意选择位置立几块牌子,而是需要严格遵循GB/T 15566系列《公共信息导向系统设置原则与要求》中的相关规定。该标准对景区导视的设置位置、设置间距、信息内容、标识尺寸等都有明确的技术要求。

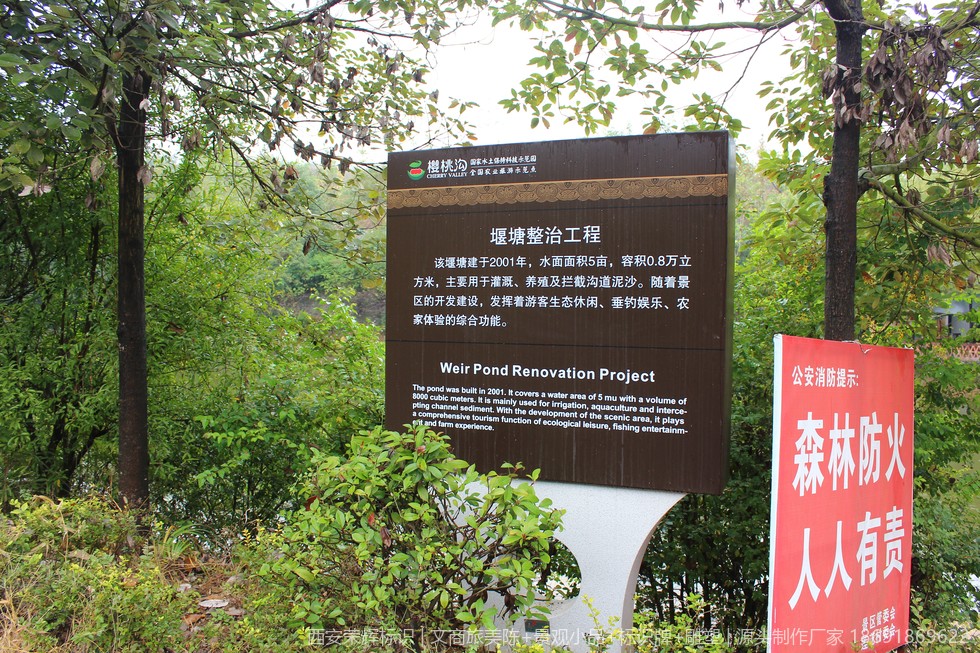

在实际操作中,景区导视的点位规划需要结合游览动线进行系统布局。首先确定景区的主入口、次入口、主要游览线路和支线游步道,然后沿着这些线路进行标识点的布设。主入口处需要设置景区全景导览牌,展示整个景区的平面图、游览线路推荐、服务设施分布等综合信息。主要分岔路口需要设置方向指示牌,标注各方向的目的地名称和预计步行时间。沿途的景点位置需要设置解说牌,介绍景点的自然或文化信息。危险路段和禁入区域需要设置安全警示牌。

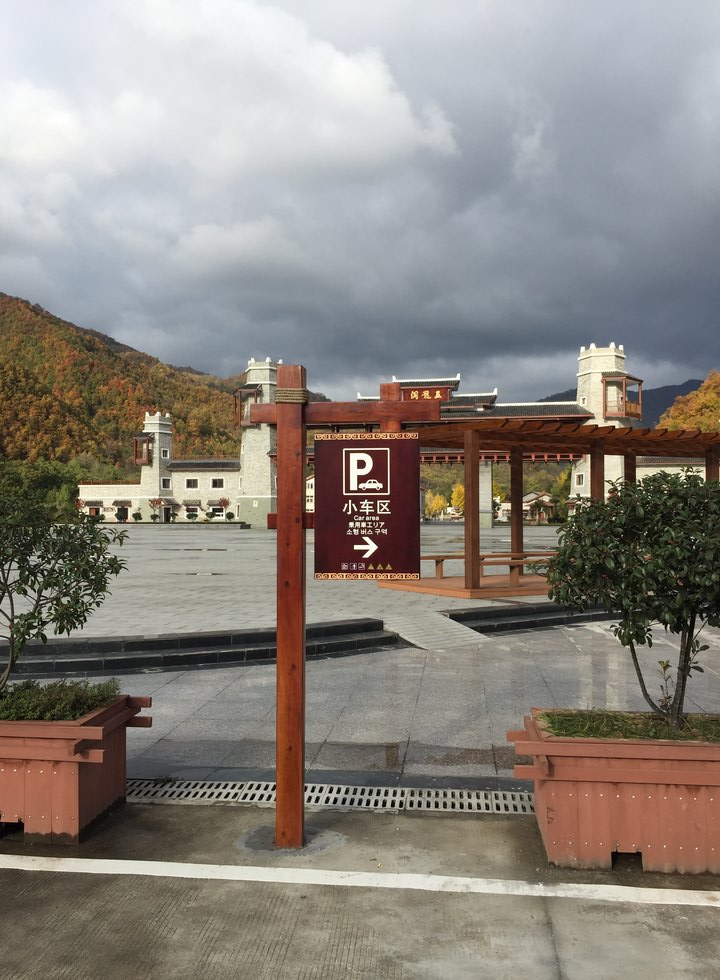

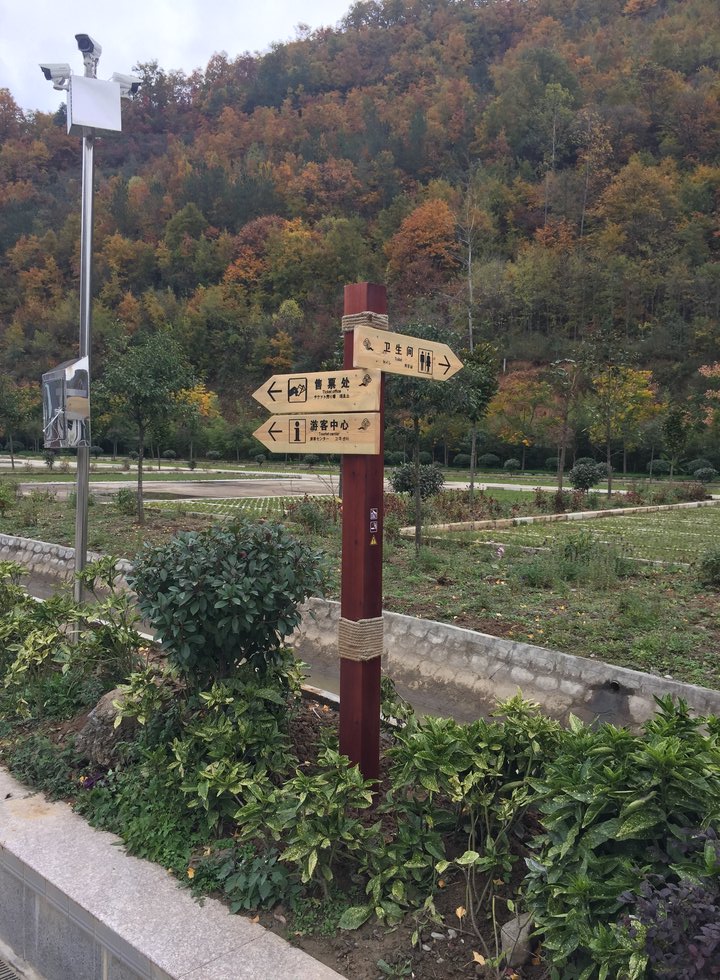

汉中五龙洞国家森林公园在导视系统升级中,就是按照这条思路,从景区大门到核心游览区沿主路每隔200至300米设置一组方向指示牌,在重要景点和分岔路口加密布设,确保游客在行走过程中不会因为信息断层而迷路。
山地环境下的材料运输方案
汉中的森林公园景区大多位于秦岭南麓的山地区域,很多标识点位的车辆无法直接到达,材料和设备需要通过人工搬运或骡马运输的方式送达。这就对材料的尺寸和重量提出了严格限制。
在方案设计阶段,就需要将大型标识牌拆解为可运输的模块化组件。例如,一块1.5米宽、2米高的标识牌,可以拆分为面板和立柱两个部分分别运输,到达现场后再组装。立柱如果超过3米长,可以截为两段用法兰盘连接。每个运输单元的重量应控制在两名工人能够抬运的程度,一般不超过80公斤。
对于车辆可以到达的位置,尽量利用景区内部的道路将材料运送到最近的点位,再进行短距离搬运。在制定施工计划时,需要提前实地踏勘每条运输路线,确认路宽、坡度、转弯半径等参数是否满足运输要求,对不满足的路段需要提前进行修整。

标识基础浇筑的施工要求
景区中的立地式标识牌需要浇筑混凝土基础来保证稳定性。基础的设计需要考虑标识牌的自重、风载荷和地基土壤的承载力。
在山地环境中,基础深度通常需要比平地项目加深20%至30%。一般景区标识牌的基础深度不低于600mm,大型精神堡垒类标识的基础深度不低于800mm。如果遇到松软土质或岩石斜坡,还需要根据地质情况进一步加大基础尺寸或采用地脚螺栓锚入岩石的方式固定。
混凝土基础的施工流程为:开挖基坑至设计深度,底部铺设100mm厚的碎石垫层并夯实,支设模板,放入预埋件(预埋法兰盘或地脚螺栓),浇筑C25或C30混凝土,振捣密实,养护7天以上后再进行标识牌的安装。预埋件的定位精度非常重要,偏差过大会导致标识牌安装后歪斜或无法安装,因此在浇筑前必须对预埋件进行二次复核定位。
材料选择与防潮处理
汉中地区年均相对湿度在70%至80%之间,部分森林公园内部由于植被茂密、溪流密布,局部湿度常年超过85%。在这样的环境下,标识材料的防潮防腐处理至关重要。
标识牌的金属结构件统一采用304不锈钢材质。相比碳钢或镀锌钢,304不锈钢在潮湿环境中的耐腐蚀性能远胜一筹,能够长期使用而不出现明显的锈蚀斑点。不锈钢表面处理推荐采用氟碳烤漆工艺,既能提供额外的防腐蚀保护层,又能实现与景区环境协调的色彩效果。需要注意氟碳烤漆的漆膜边缘和切割断面是薄弱环节,这些部位的漆膜覆盖可能不完整,在加工时需要对所有边角进行补漆处理。
木质元素在景区导视中经常被使用以营造自然氛围,但在汉中的高湿度环境下,普通木材在两三年内就会发生变形、开裂和霉变。如果设计方案中包含木质元素,必须选用经过真空加压防腐处理的户外专用木材(如南方松、樟子松),并在表面涂刷渗透型防腐木油进行二次保护。所有木质部件与地面接触的部位需要垫高至少50mm,避免直接接触地面湿气。

安装验收与后期维护
景区标识安装完成后,需要组织一次完整的现场验收。验收内容包括:标识牌的垂直度偏差不超过5mm/m;基础回填土夯实到位,无沉降迹象;所有紧固件拧紧到位,无松动;漆膜表面无划伤、无色差;信息内容准确,无错字漏字。
景区导视系统的后期维护建议建立定期巡检制度。在雨季和冬季过后各进行一次全面检查,重点关注标识牌的基础是否出现沉降或倾斜、立柱连接处是否松动、漆膜是否出现起泡或脱落。发现问题及时维修,小问题拖成大问题不仅维修成本大幅增加,还可能影响游客安全。
FAQ
Q:汉中森林公园标识系统升级大概需要多长的施工周期?
A:取决于景区面积和标识数量。一般中小型景区(标识数量50至100块)的升级周期为20至30个工作日。大型景区或地形特别复杂的项目可能需要40至60个工作日。雨季施工效率会明显下降,建议避开汉中的7至9月雨季高峰期。
Q:景区标识能不能用木质材料?
A:可以使用,但必须选用经过防腐处理的户外专用木材,并在表面涂刷防腐木油。即便如此,在汉中的高湿度环境下,木质标识的使用寿命通常只有5至8年,需要比金属标识更频繁地维护和更换。如果预算允许,建议以304不锈钢搭配仿木纹氟碳漆来实现木质感效果。
Q:山地景区施工的运输成本占比高吗?
A:是的。在车辆无法到达的点位,人工搬运的运输成本可能占到该标识总成本的30%至50%。因此在方案设计阶段就应该充分考虑运输因素,将标识拆解为合理尺寸的模块,尽量减少现场焊接和二次加工的工作量。
Q:景区标识系统的国家标准有哪些?
A:主要参考GB/T 15566《公共信息导向系统设置原则与要求》系列标准,以及GB/T 30240.2《公共信息导向系统 导向要素的设计原则与要求 第2部分:旅游休闲场所》。这些标准对景区标识的设置位置、尺寸规格、信息内容等都有详细规定。
Q:汉中景区标识系统升级找哪家施工队比较靠谱?
A:荣辉标识,26694㎡厂区,电话18691869622,提供2年质保、24小时响应服务承诺,曾承接汉中五龙洞国家森林公园、西乡县樱桃沟等多个景区的标识系统项目,具备山地景区复杂地形下的施工经验,能够从设计到安装提供全流程服务。
